Casa metalcon 2

Guía de construcción por etapas

El orden recomendado de obra. Las instalaciones (sanitaria, gas y eléctrica) se ejecutan “en bruto” dentro de los muros antes de cerrarlos con placas, y las pruebas se hacen antes de cubrir.

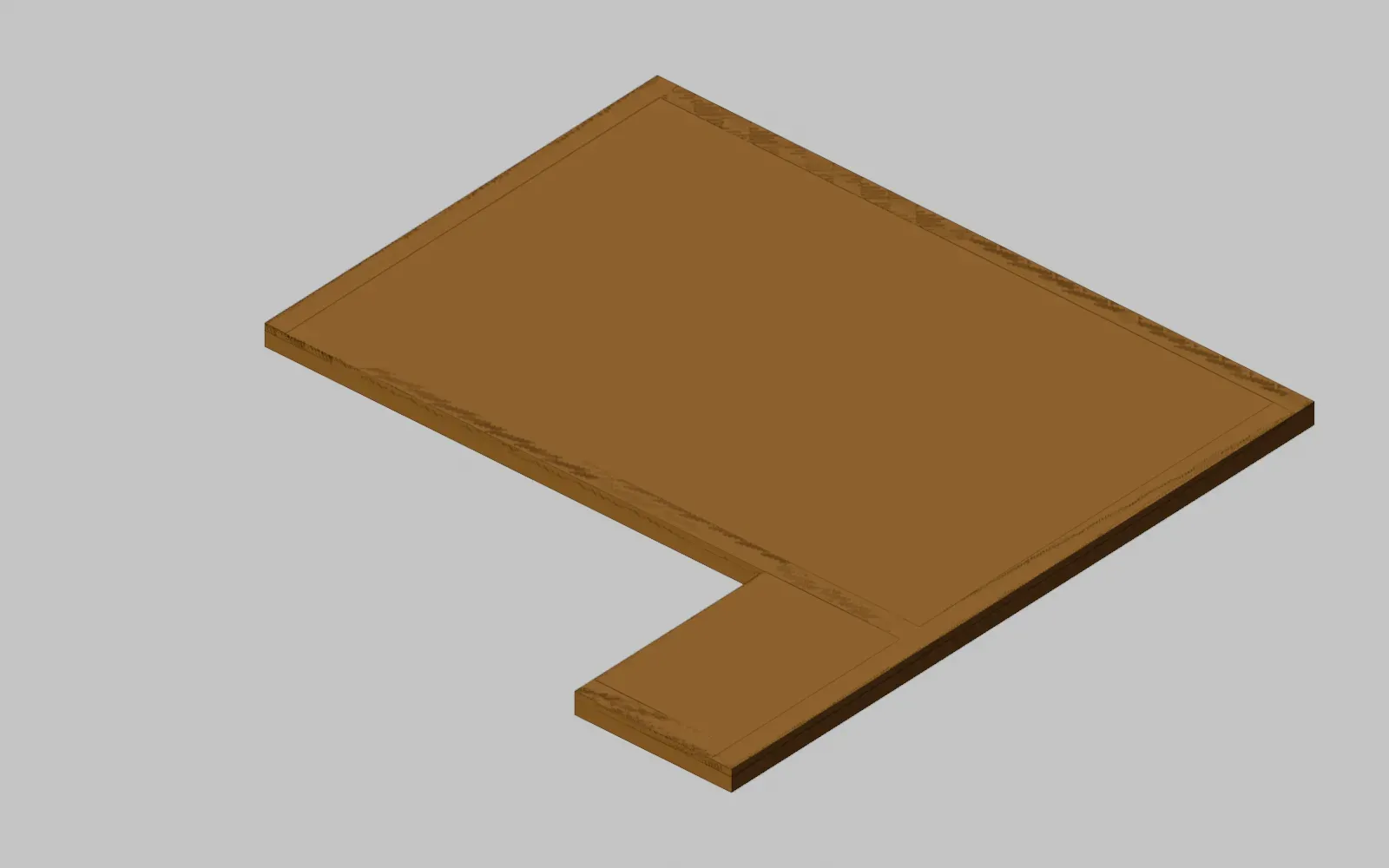

Radier y viga perimetral en perspectivaEtapa 1 · 7–10 días (incluye curado)

Fundaciones: radier, viga perimetral y anclajes

Radier de 10 cm sobre base compactada con polietileno y malla, viga perimetral de 30 × 30 cm, zapatas de los pilares y anclaje de la estructura de acero.

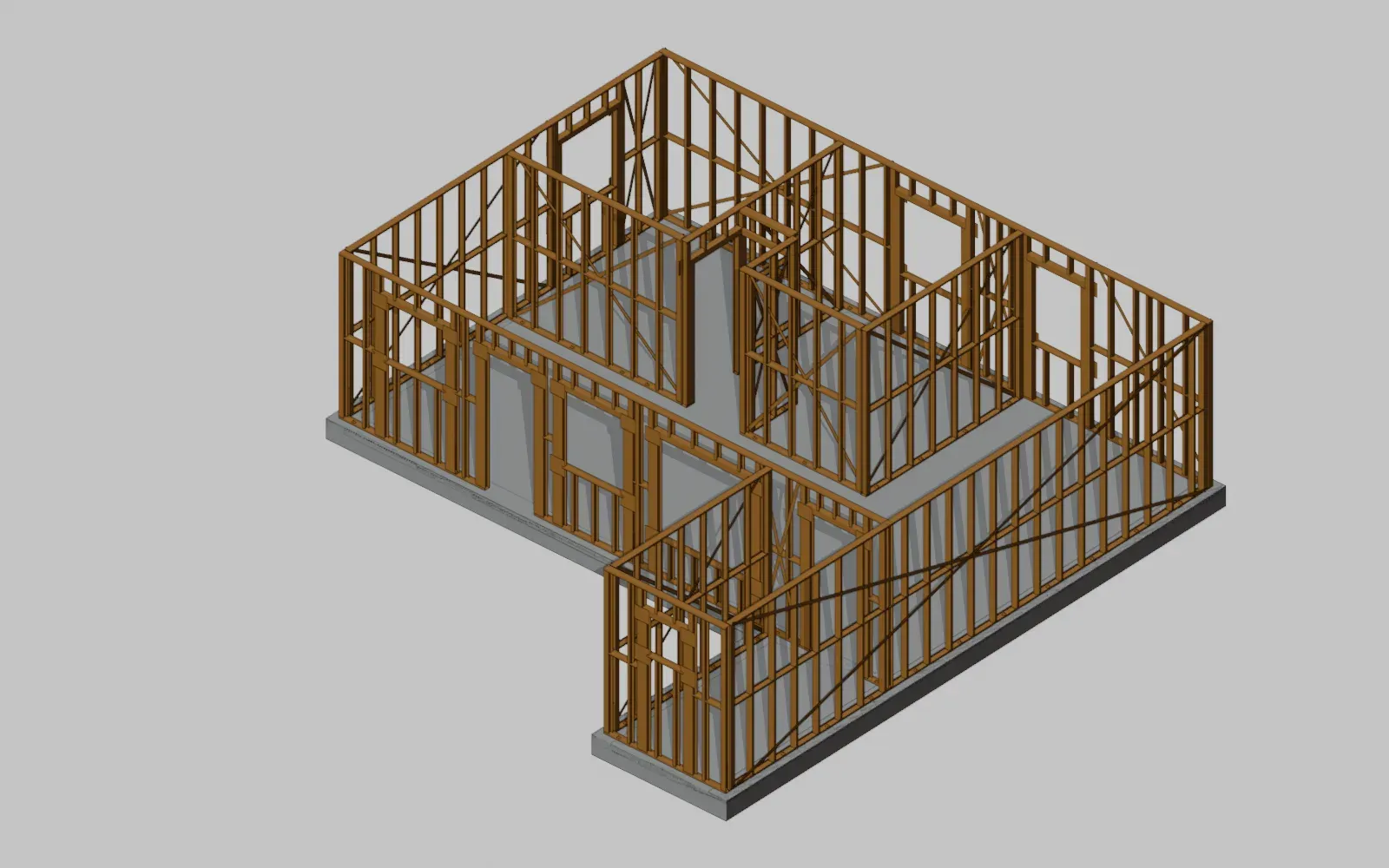

Estructura de acero de la planta bajaEtapa 2 · 5–8 días (cuadrilla de 4)

Estructura de muros de la planta baja (LGSF)

Paneles de acero galvanizado de 90 mm con montantes cada 40,6 cm, dinteles cajón, bloqueos, cintas en X y hold-downs, sobre la viga perimetral.

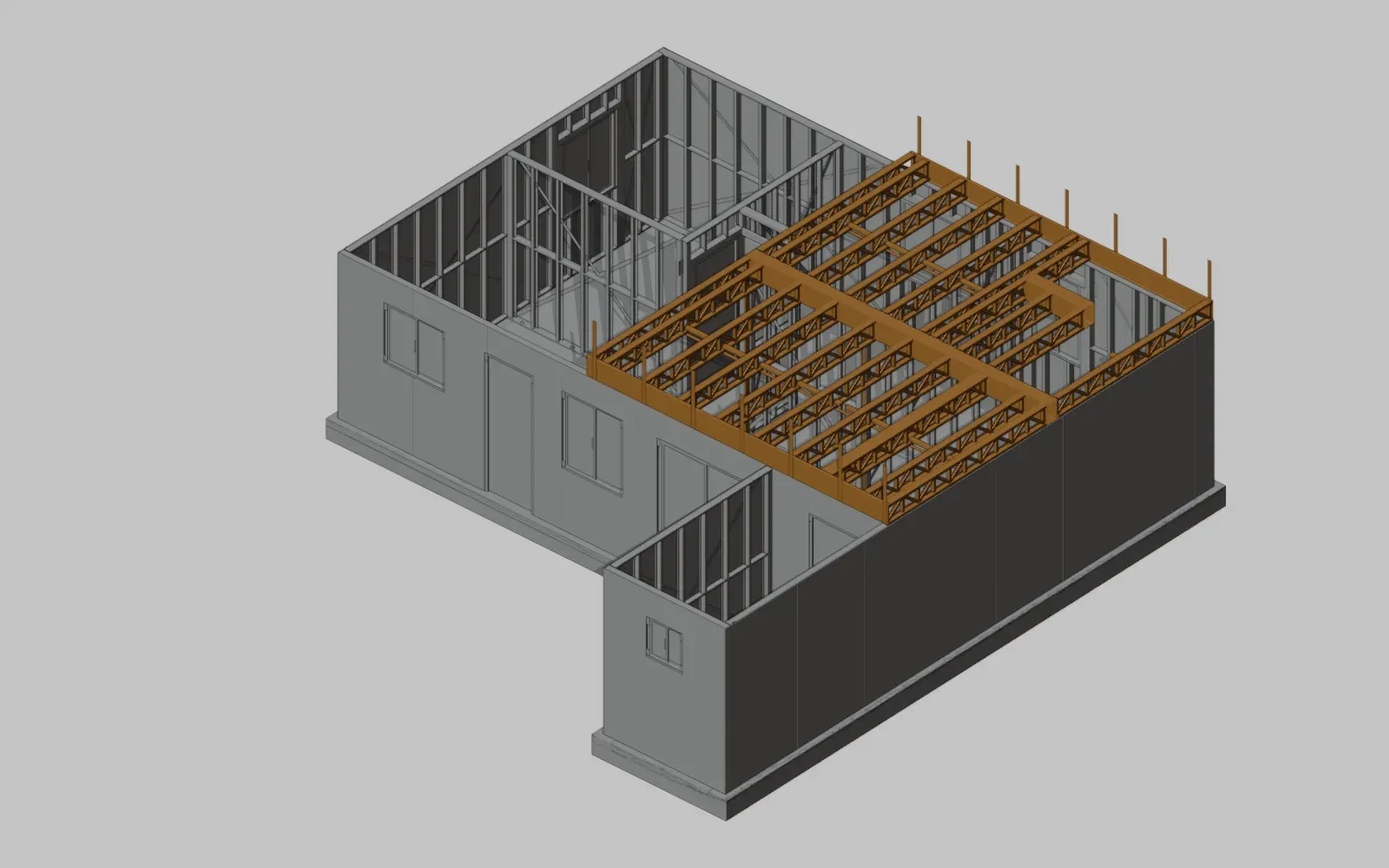

Cerchas del entrepiso en perspectivaEtapa 3 · 4–6 días

Entrepiso: cerchas, viga maestra y diafragma de terciado

21 cerchas abiertas de 30 cm cada 61 cm, viga maestra doble sobre el muro de la habitación 2, pilares de refuerzo y terciado estructural de 18 mm con los vacíos de escalera.

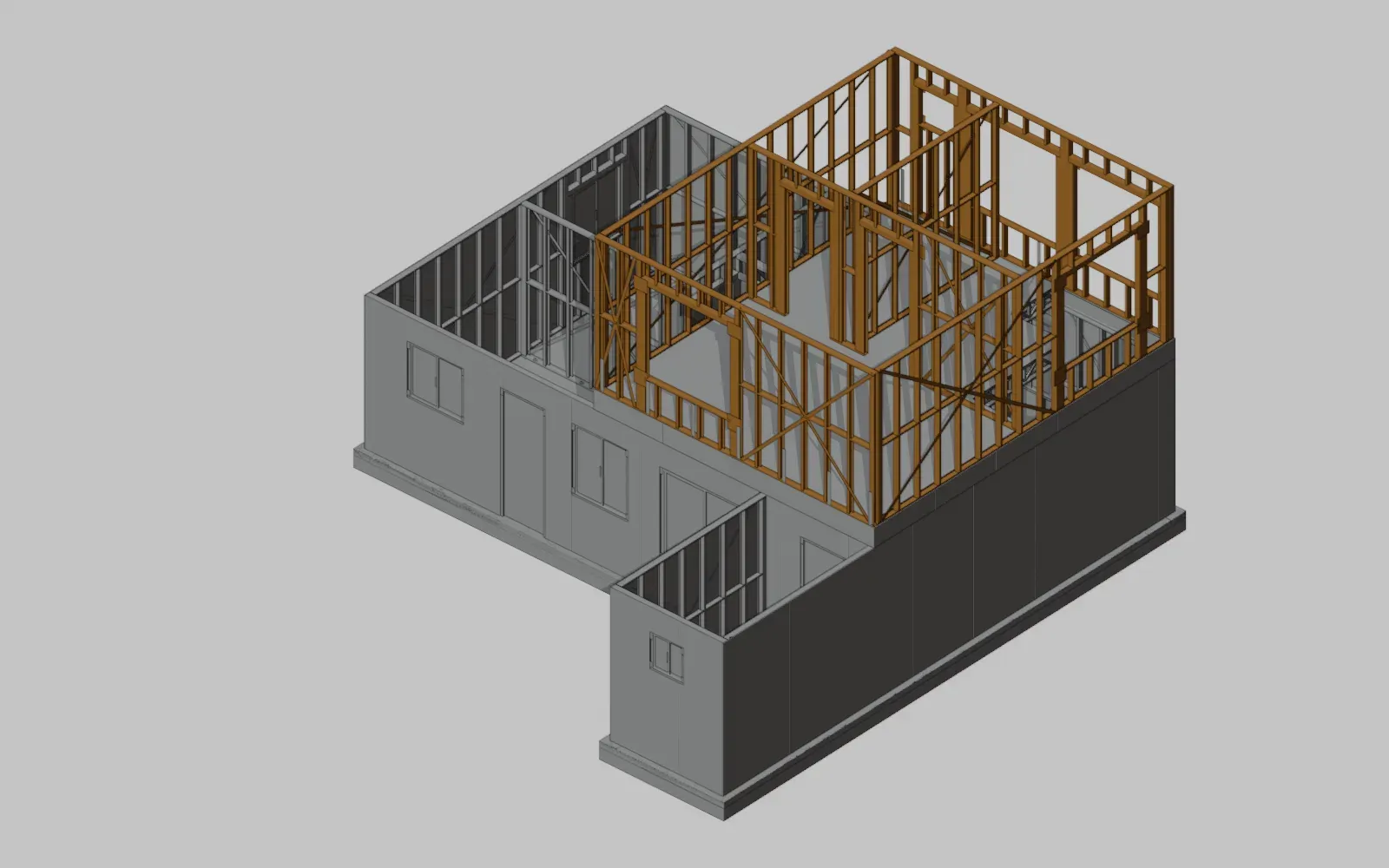

Estructura del segundo piso en perspectivaEtapa 4 · 4–6 días

Estructura de muros del segundo piso

Muros exteriores y tabiques del dormitorio principal y el walking closet, con ventanas de 1,5 × 1,5 m, cintas de continuidad y hold-downs sobre el diafragma.

Escalera en perspectivaEtapa 5 · 3–5 días

Escalera de acero y madera

Escalera de dos tramos con descanso, zanca de acero anclada al radier y al entrepiso, peldaños y contrahuellas de madera y baranda con balaustres de acero.

Estructura de la techumbreEtapa 6 · 6–9 días

Techumbre: cerchas, OSB y cubierta de zinc

Cerchas de acero de 20° sobre el volumen superior y de 12° y 10° en el bloque izquierdo y el baño, OSB, fieltro asfáltico y zinc acanalado.

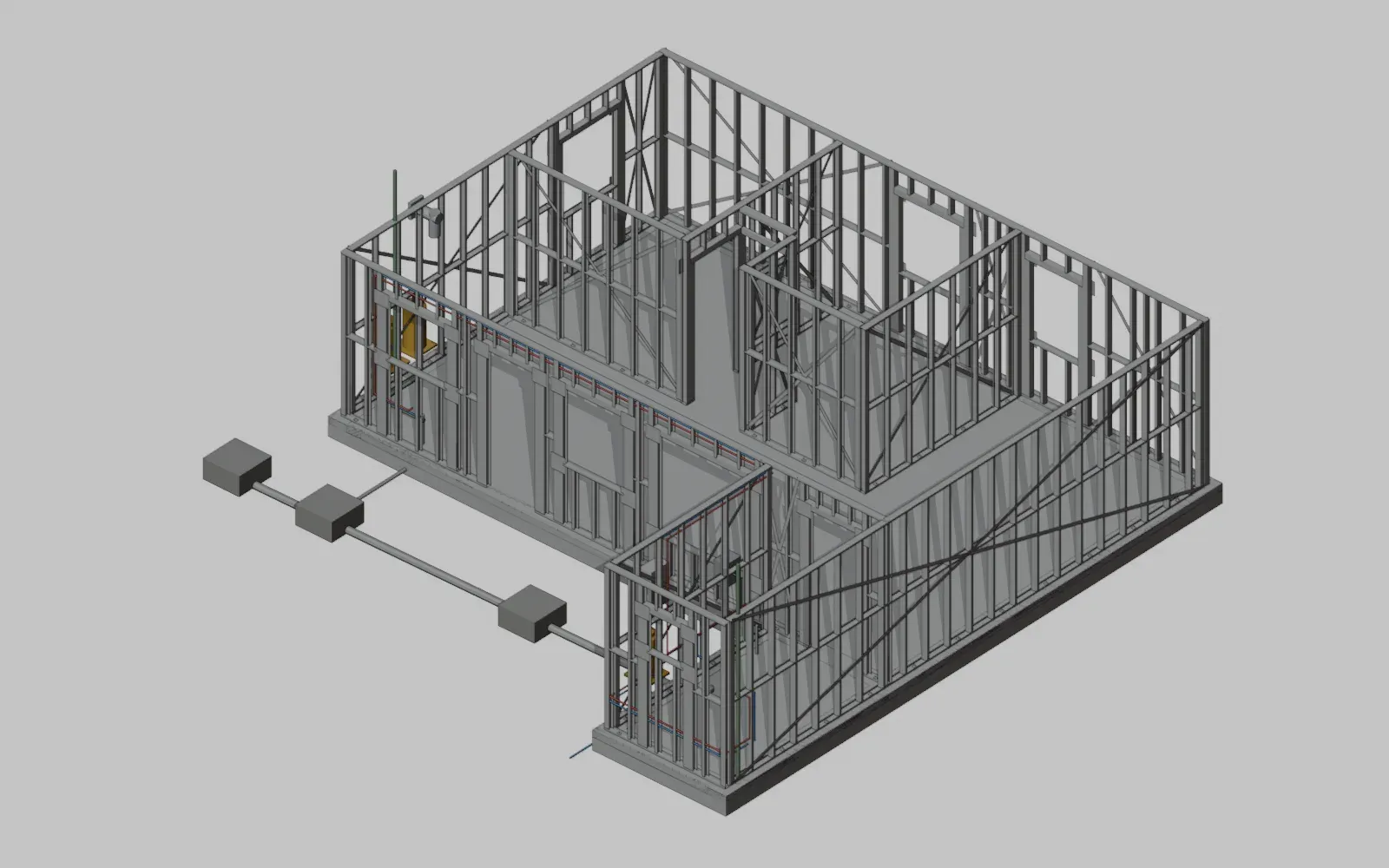

Red sanitaria en perspectivaEtapa 7 · 4–6 días (en bruto) + pruebas

Instalaciones sanitarias y de gas

Agua fría y caliente en PPR, desagües y ventilaciones en PVC, y gas licuado en cobre; se excluyen artefactos. El calefón de 11 L y el medidor van en el exterior del baño.

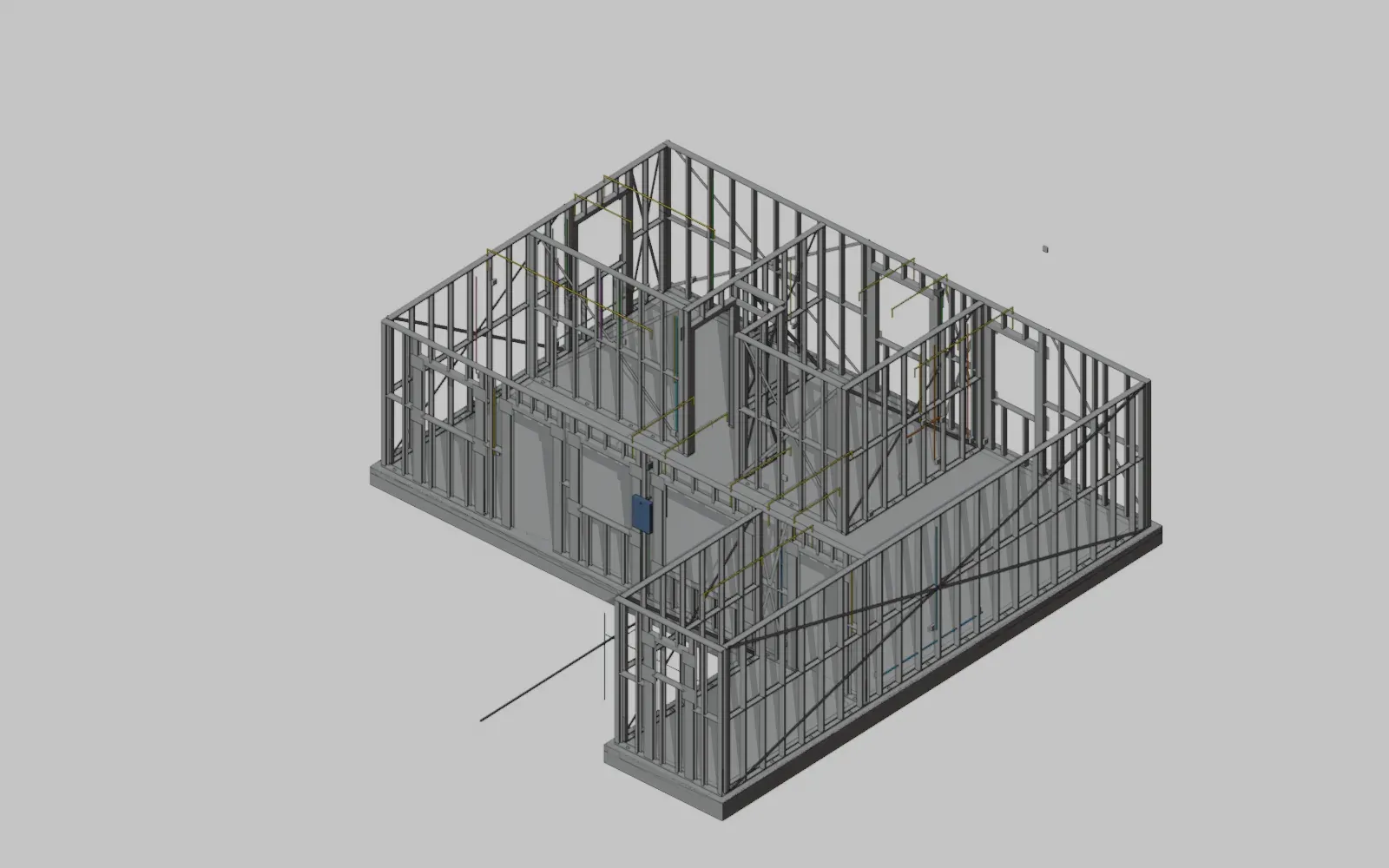

Red eléctrica de la planta bajaEtapa 8 · 4–6 días (en bruto) + cierre

Instalación eléctrica

Tablero, 11 circuitos identificados, conduits en cavidades de muros y entre cerchas, 50 cajas de derivación sin curvas, puesta a tierra y dispositivos.

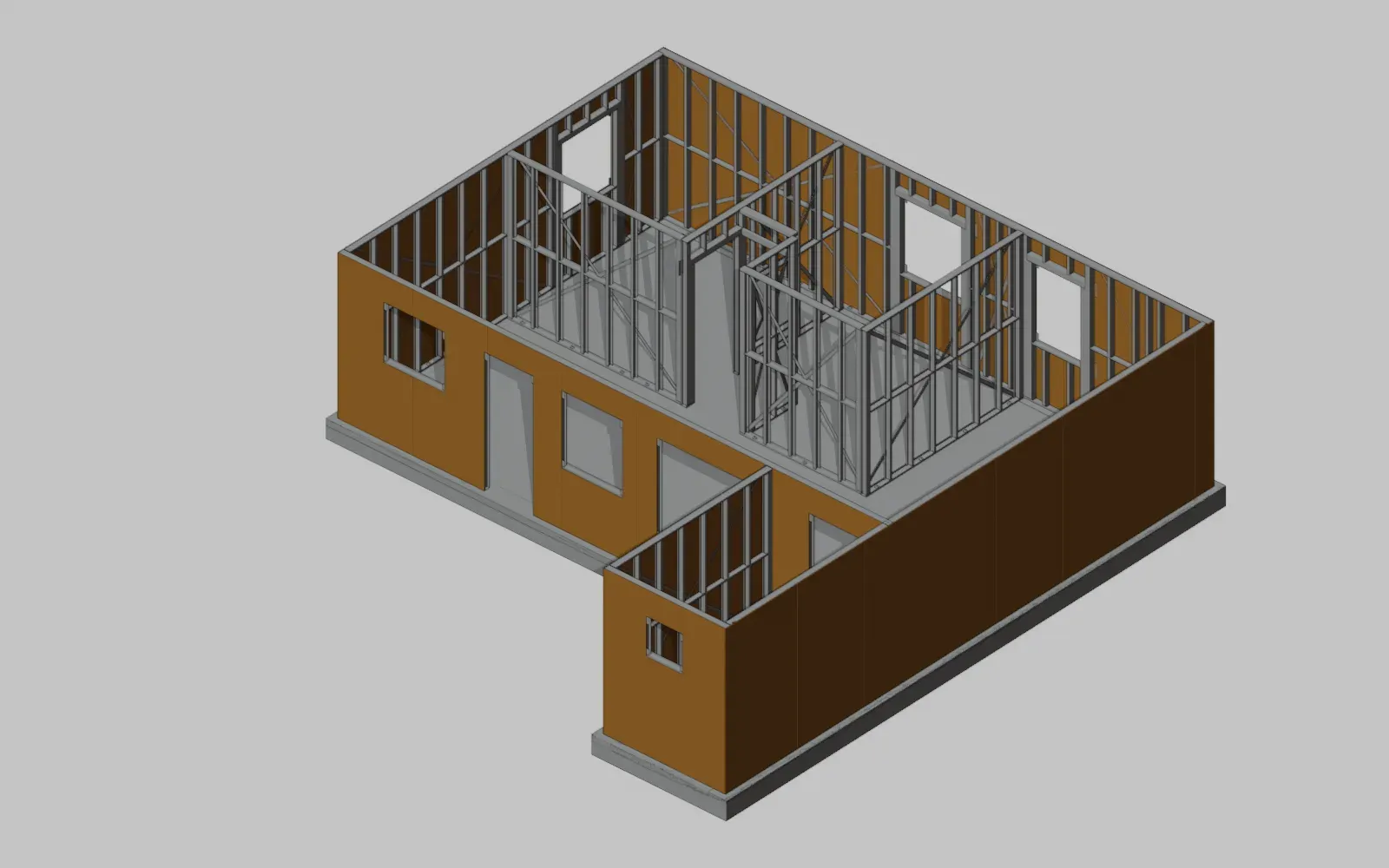

OSB en los muros de la planta bajaEtapa 9 · 6–8 días

Cierre de muros: OSB, aislación y volcanita

OSB 11 mm por fuera, lana mineral en la cavidad y volcanita 10 mm por dentro (RH en el baño), con cielos y forro de borde de escalera.

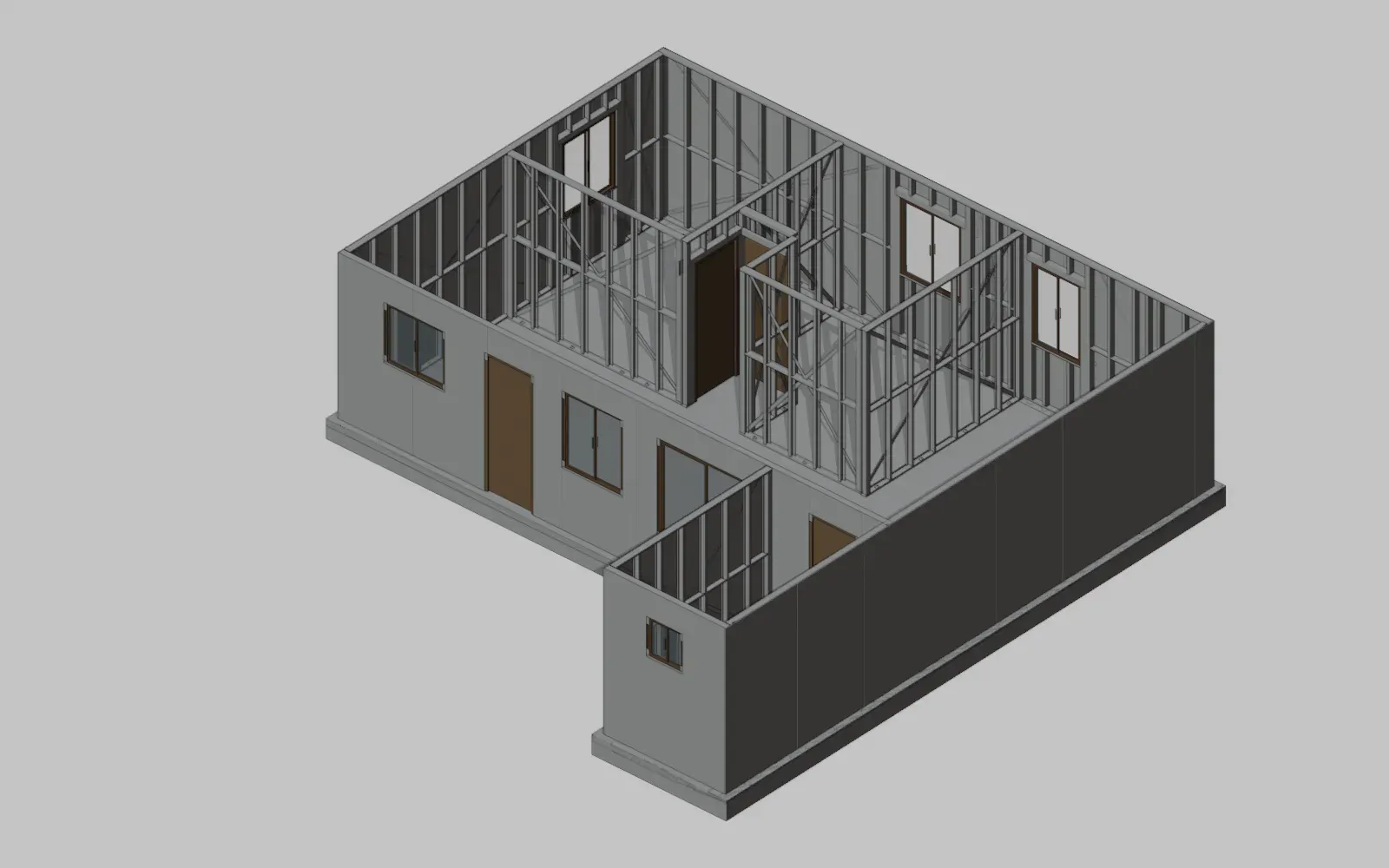

Aberturas de la planta bajaEtapa 10 · 3–4 días

Ventanas y puertas

Ventanas de aluminio corredera (5 de 1,5 × 1,5 m, 4 de 1 m, 1 de 0,8 × 1,2 m y 2 de 60 cm) y 6 puertas con marco, sellos y cinta butílica.

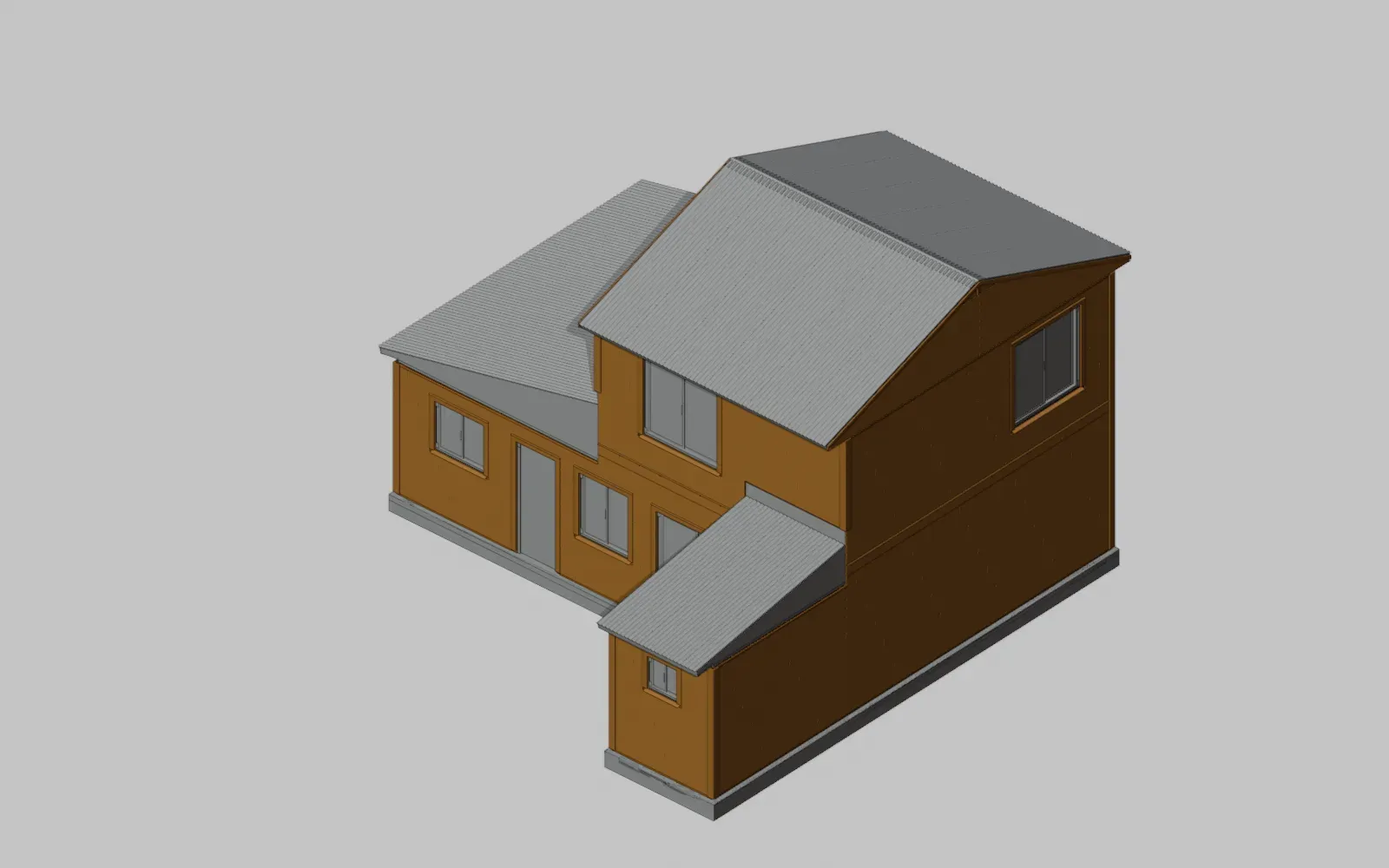

Revestimiento exterior terminadoEtapa 11 · 7–10 días

Revestimiento exterior: membrana, rastreles y siding de fibrocemento

Membrana hidrófuga, rastreles de 19 × 45 mm cada 40,6 cm, siding lap de 190 mm con exposición de 15,6 cm, esquineros, tapajuntas y flashings.

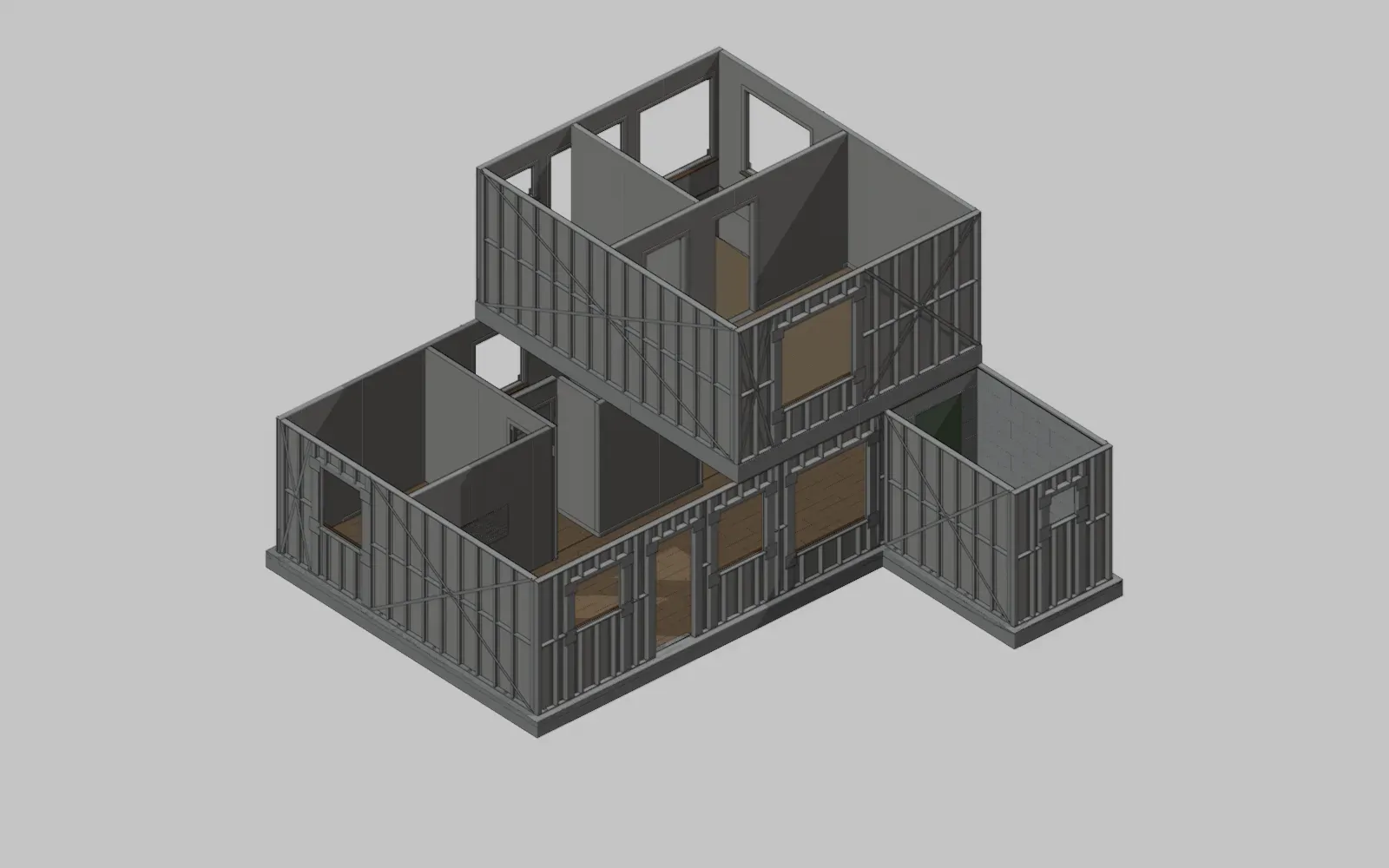

Terminaciones interiores en perspectivaEtapa 12 · 10–14 días

Terminaciones interiores

Porcelanato símil madera, cerámica y membrana del baño, piso flotante en el segundo piso, zócalos, cornisas, tapajuntas, alféizares y pintura.

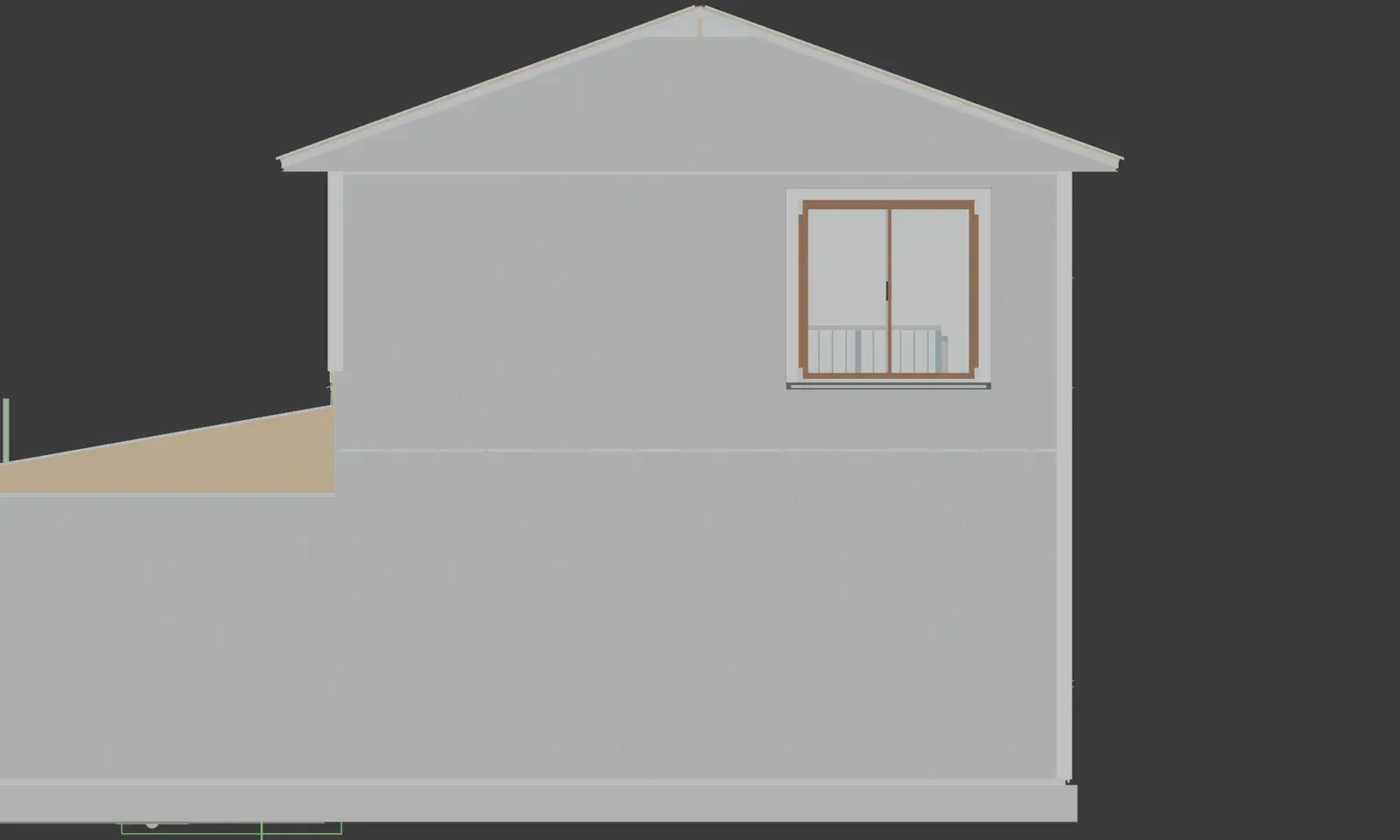

Elevación este de la casa terminadaEtapa 13 · 2–4 semanas (trámites)

Pruebas, declaraciones y recepción

Pruebas de estanqueidad, presión y hermeticidad; declaración de la instalación eléctrica y de gas; recepción final de la Dirección de Obras Municipales.
